При
передаче на потоке предметов труда партиями р
период времени, отделяющий выпуск (запуск) одной партии от последующей
за ней, называют ритмом линии R
(тактом партии):

Число
рабочих мест (расчётное) по операциям определяется по формуле

где |
tш |
– |
норма
времени на операцию.
|
Принятое
число рабочих мест Cпр
определяется
округлением расчётного количества до ближайшего целого числа.
При
этом учитывается, что на стадии проектирования линий допускается перегрузка
в пределах 10
– 12 % на каждое место. Эта перегрузка может быть снята в процессе
отладки линии в цеховых условиях.
Коэффициент
загрузки рабочих мест kз
определяется по формуле

Расстояние
между предметами на рабочем конвейере lo
(шаг конвейера) определяется с учётом габарита и веса изделия, удобства
расположения рабочих мест на линии и допустимой скорости движения
конвейера.
Минимальная
величина шага определяется габаритами изделия и необходимым зазором
между смежными изделиями.
Максимальная
величина шага лимитируется допустимой скоростью движения конвейера.
Скорость
движения конвейера ν
устанавливается соответственно такту поточной линии:

В
случае передачи изделий передаточными партиями она определяется по формуле

Наиболее
удобная для работы скорость движения рабочего конвейера 0,1
– 0,8 м/мин., допустимая – до 3,5
м/мин.
Для
поддержания ритма работы на рабочих местах устанавливают рабочие зоны
операций (станции). Зона представляет собой участок конвейера, на котором
выполняется операция. Границы этих зон целесообразно отмечать какими-либо
знаками на неподвижной части транспортёра или на полу.
Нормальная
длина зоны операции определяется по формуле:

где |
Ci |
– |
число
рабочих мест на операции.
|
На
операциях, где время её фактического выполнения может значительно отклоняться
от нормы (хотя бы один раз) предусматриваются дополнительные, резервные
зоны.
Величина резервной зоны определяется по формуле

где |
σi |
– |
коэффициент
отклонения времени (максимальной фактической задержки) при
выполнении операции.
|

тогда

С
учётом скорости движения транспортёра длина резервной зоны определяется
по формуле:

Резервная
зона принимается в числе целых делений Δi,
прибавляемых
к нормальной операции:

В
целом длина рабочей зоны операции будет определяться по формуле:

Можно
считать сразу увеличенную зону по формуле:

Длина
рабочей части конвейера равна

где |
m |
– |
количество
операций, выполняемых на потоке.
|
Длина
замкнутой ленты (цепи) конвейера определяется исходя из конструктивных
особенностей транспортёра (рис.8):

где |
R1 |
– |
радиус
натяжной звёздочки (устройства).
|

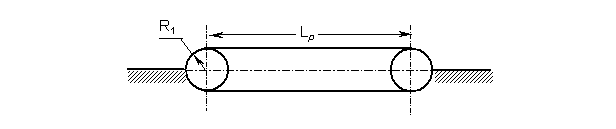

Рис.
8. Схема транспортера
Длительность
цикла технологических и контрольных операций (технологического цикла)
обработки одной детали равна:

где |
Cm |
– |
число
рабочих мест на операциях технологического процесса;
|
|
Cк |
– |
число
рабочих мест на контрольных операциях;
|
|
Σ
lрез |
– |
общая
длина резервных зон на линии.
|
Если
детали передаются партиями, то длительность технологического цикла обработки
партии определяется по формуле

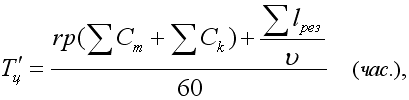

Если
партии (детали) снимаются с конвейера для выполнения операции, то технологический
цикл удлиняется, т. е. время транспортировки не перекрывается временем
выполнения операции. В этом случае длительность цикла равна

где |
C |
– |
общее
число рабочих мест на линии.
|

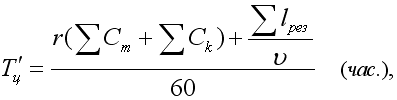

Длительность
технологического цикла обработки любого количества деталей п
на линии будет определяться по формуле

Пример.
На
рабочем конвейере собирается коробка передач; габарит
365×295
мм.
Необходимо
определить такт и ритм линии,
рассчитать
потребное число рабочих мест на операциях,
выбрать
тип и определить основные параметры конвейера (шаг, длину резервной
зоны и длину рабочей части конвейера);
определить
скорость конвейера и длительность технологического цикла.
Условия
см. в таблице 3.
Таблица
3 |
Исходные
данные для проектирования и расчёт поточной линии
|
№
опе-ра-ции |
Технологический
процесс |
Расчёт
параметров линии |
Операция |
|
|
|
|
|
1 |
Поставить
фланец и закрепить его винтами |
2.1 |
1.05 |
1 |
105.0 |
1 |
2 |
Вставить
валик в коробку передач |
5.9 |
2.95 |
3 |
98.3 |
3 |
3 |
Привернуть
крышку, собранную в комплект |
6.1 |
3.05 |
3 |
101.8 |
3 |
4 |
Надеть
на валик муфту |
2.1 |
1.05 |
1 |
105.0 |
1 |
5 |
Сверлить
и развернуть отверстие под винт (на передвижном станке) |
6.0 |
3.0 |
3 |
100.0 |
4* |
6 |
Поставить
штифт |
2.0 |
1.0 |
1.0 |
100.0 |
1 |
7 |
Поставить
в коробку передач ниппель |
6.0 |
3.0 |
3.0 |
100.0 |
3 |
8 |
Ввернуть
в верхний ниппель тройник |
1.8 |
0.9 |
1.0 |
90.0 |
1 |
9 |
Контроль |
1.1 |
0.55 |
1.0 |
55.0 |
1 |
*
- Для этой операции предусмотрена резервная зона. |
Расчётная
суточная программа для линии 450
шт.,
работа
производится в две смены.
Регламентированные
перерывы 30
мин. в смену.
Технологический
процесс сборки предусматривает на операции № 5 отклонения фактических
затрат времени в пределах 0,7
– 1,35 от tш.
Решение.
Определяется
такт линии. Так как действительный фонд времени равен разности между
календарным фондом Tк
и временем регламентированных перерывов Tпер
в работе линии, то


Принимаем
lо
= 1м,
тогда

Длина
резервной зоны равна



Длительность

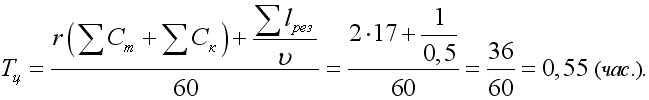

цикла сборки узла равна

Расчёт
числа рабочих мест, их загрузки, длина рабочих зон конвейера, технологический
процесс сборки приведены в таблице 3.
